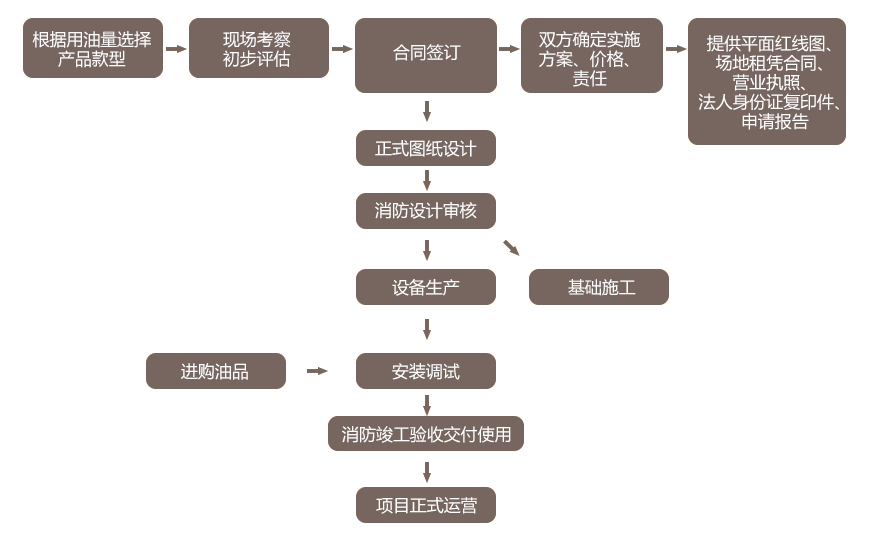

防爆橇装加油站建设报批手续

第一步:选择合适的站址(站址选择条件如下)

1. 建站土地合法,有土地证或者租用土地协议;
2. 有一定数量的,稳定的汽车用油量,每天加油量不少于1000升;
3. 企业内部自用,目前政策不适用直接申报公用加油站;
4. 符合SH/T 3134《采用橇装加油装置的汽车加油站技术规范》的要求,主要是周边建筑物的距离,最小不得小于10米 。

第二步:选择有资质的单位做安全评估报告


第三步:安全评估报告和产品认证去应届管理部门备案

1. 安评审查通过后到当地应急管理部门备案即可。

第四步:设备安装调试,调试结束后,请应急管理部门验收

1. 验收后消防部门会下发《建设工程消防验收意见书》;
2. 取得该意见书后,如果只经营柴油,就可以投入使用;
3. 取得该意见书后,如果还经营汽油,需将《建设工程消防验收意见书》送到安监局备案,备案完成后就可以投入使用。

企业内部使用防爆橇装加油站落地手续办理

□ 在企业内部选址(符合橇装设备投放安全距离的位址)
□ 企业派两人以上到安监局安全操作培训考证
□ 委托有石化资质设计院出设计
□ 委托安全评价公司出安全评价报告
□ 到安监局备案
□ 消防验收
